GE Vernova 在其investor day上披露,25FY 四季度公司新签18GW燃气轮机合同,预2025财年末在手合同规模将达约80GW,2028年前新设备产能已售罄,2029年仅余不足10GW产能待售,同时为了满足日益增长燃气轮机需求,公司将持续扩产,2026年年中将燃气轮机年产能提升至20GW,2028年将产能提升至约24GW(90-100台重型燃气机组)。

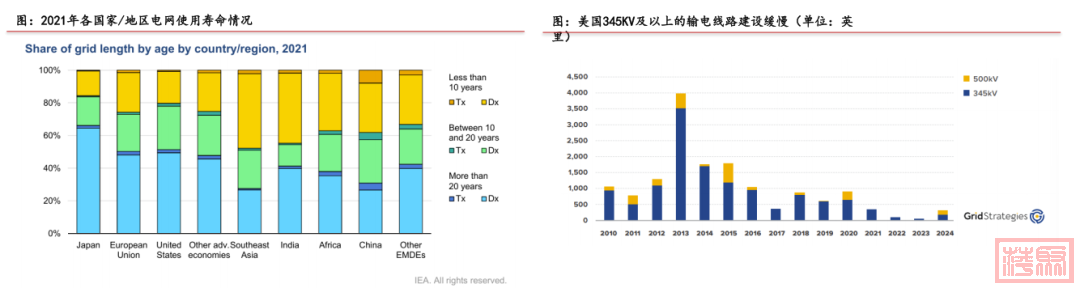

当前电网建设节奏慢。据美国清洁能源电网联盟(Americans for a Clean Energy Grid)的文章,2024年美国仅完成了322英里的高压输电线路,是过去15年中此类建设速度第三慢的一年,美国能源部2024年国家输电规划研究指出,美国每年需要建设约5000英里的新高容量输电系统,以确保电网可靠性等。整体来看,制造业回流、AI快速发展带来的用电量提升,与电网老化以及电网建设节奏较慢等问题的矛盾日益凸显,进一步加大升级建设需求。
3.2 海外:欧美等多国将加大电力系统投资力度
美国启动“电力加速计划”。据中国电力报,当地时间2025年9月18日,美国能源部电网部署办公室正式启动“电力加速计划”(Speed to Power Initiative),将大力推动电网基础设施项目快速落地,以应对人工智能爆发带来的用电需求,保障美国在AI竞争中的能源支撑,同时提升电网的经济性和可靠性。
功率跃升倒逼AIDC供电技术变革。随着下一代AI芯片逐步落地,单机柜功率将向数百千瓦乃至兆瓦级跃进,规模的显著增长将带来电力需求的相应激增,给能源基础设施和电网容量带来额外压力,传统供电体系在效率、容量与能耗方面已难以适应新发展需求,倒逼数据中心供电技术全面升级。Bloom Energy在其《2025 Data Center Power Report Mid-Year Pulse 》中表示,主要的超大规模数据中心运营商(谷歌、Meta 和微软)宣布了新的数据中心架构计划,这些架构通过直流配电而非交流配电来支持更高的功率密度;值得注意的是,来自超大规模数据中心运营商和托管服务提供商的约一半高管和高级副总裁受访者表示,他们正在考虑在未来四年内至少在部分数据中心过渡到直流配电。
4.2 服务器电源:由Power Shelf向Power Rack升级
PSU功率及功率密度呈显著提升趋势

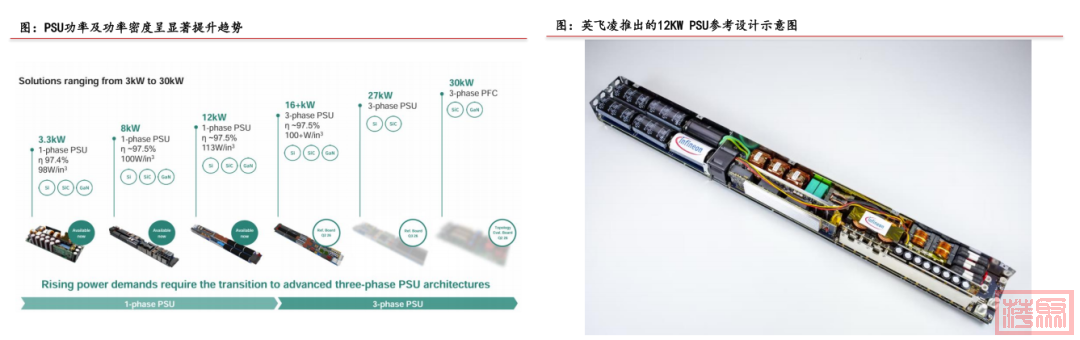

PSU是柜内供电的基本单元,功率及功率密度呈显著提升趋势。以英伟达GB200 NVL72为例,其电源架采用6个5.5KW PSU实现约33KW的功率输出;2025年5月纳微半导体已推出专为超大规模AI数据中心设计的最新12kW量产电源参考设计,2025年9月英飞凌宣布推出一款适用于AI数据中心与服务器的12KW PSU参考设计。英飞凌在2025年11月发布的《We Power AI》中展现了PSU的最新升级路线,电源功率由单相3KW增长到单相8-12KW、甚至向三相16-30KW迈进;功率密度从98W/立方英寸提升至100+W/立方英寸,核心是通过硅、Sic、GaN等半导体材料提升电源的功率密度,以在有限的空间内提供更高的功率输出。
